Monday, February 24, 2014

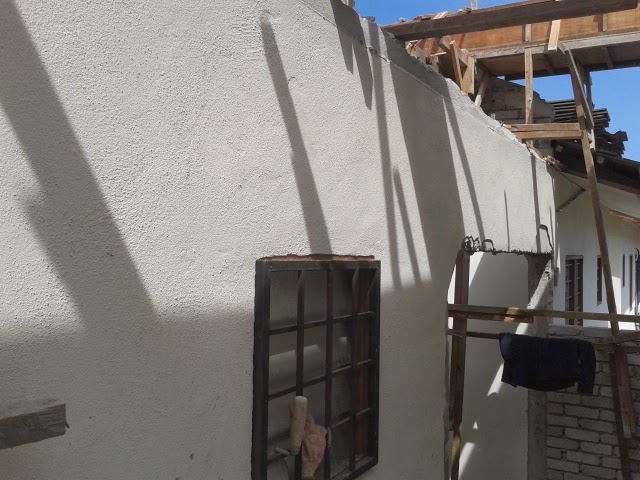

Plaster Dinding | Minggu Ke-12

Tugas plaster hanya pekerja tertentu sahaja yang mempunyai kemahiran. Ada 2 orang yang dibawa masuk sebagai pekerja tambahan untuk kerja-kerja plaster.







Sebelum kerja-kerja plaster dilakukan, eloklah anda panggil kontraktor air-cond untuk tanam pipe jika anda tidak mahu pipe kelihatan.









Monday, February 17, 2014

Membina Bumbung | Minggu Ke-11

Kerja membina bumbung secara keseluruhannya mengambil masa 1 minggu. Cuaca begitu baik tidak hujan di sepanjang proses membina bumbung.











Ada satu sudut dibahagian bumbung yang tidak bersambung, dan bila aku tegur Tukang, dia kata "alaaah...itu tak mengapa...sudah kuat ituuuuu."
Aku malas nak bertegang urat dengan Tukang, aku cuma bertindak komplen kat kontraktor dan ayat aku pada kontraktor begini :

minta ingatkan Tukang tentang kualiti kerja jgn diabaikan. Kita tak bercakap tentang kekuatan kayu tetapi lebih melihat kepada kualiti kerja. Umpamanya kalau roda kereta yang mempunyai 4 skru tetapi bila kita tukar tayar, Cina kedai hanya pasang balik 3 skru. Kita dah perasan dan dah tegur pasal 1 skru yang tak dipasang tapi bila Cina kedai tu kata "3 skru pun sudah kuat maaaa... tak perlu pasang 4."

Persoalannya - adakah kita boleh terima jawapan itu. Memang roda kereta takkan tercabut dengan hanya dipasang 3 skru yang diikat dengan kuat. BUKAN SOAL KEKUATAN DI SINI TETAPI LEBIH KEPADA KUALITI KERJA!


Tulisan Italic kat atas tu adalah lebih kurang mesej aku kpd kontraktor.

Katalah aku ada kedai tayar dan Tukang datang kedai aku tukar tayar, pastu aku pasang 3 skru aje. Kalau dia tanya kenapa tak pasang 4 skru balik? Aku akan jawab "...sini aku kasi tahu...3 skru sudah cukup kuat Mas, roda tidak bisa tercabuttttt....tak perlu 4 skru, lagipun bila tambah skru nanti roda jadi berat, kurang laju mobilnya dan petrolnya nanti tinggi." Agak-agaknya dia nak bayar aku ke kalau aku bagi jawapan macam tu?












Serentak dengan kerja membina bumbung, seorang mengopek papan lantai slab dan 2 orang mula menaikkan pasir ke tingkat atas.


Monday, February 10, 2014

Membina Beam Bumbung | Minggu Ke-10

Kerja-kerja membina beam bumbung dimulakan. Struktur sama seperti beam yang lain cuma jenis besi yang berbeza.


Ini adalah kekuda bumbung bangunan asal yang perlu dibuka untuk diselaraskan dengan bangunan baru.




Didalam gambar dibawah, sebuah longkang yang juga dipanggil reinforce concrete gutter dibina bersempadanan dengan rumah jiran. Air dari bumbung tidak boleh mencurah masuk ke kawasan rumah sebelah.







Dalam masa yang sama seorang pekerja mula membuka lapik lantai slab dibahagian bawah dan kontraktor pendawaian mula menebuk dinding untuk saluran paip pelindung kabel elektrik.



Monday, February 3, 2014

Membina Dinding Tingkat Atas | Minggu Ke-9


Tiang dah siap, apa lagi pesta ikat batu dimulakan. Kerja mengikat batu dilakukan oleh 9 orang pekerja dan mengambil masa seminggu.


Dinding bilik master juga dipecahkan supaya kerja-kerja membuang batu menjadi mudah.






Macam tembok penjara pun ada jugak. Bahagian tengah tu memang dibiarkan untuk memudahkan kerja menaikkan pasir dan batu.










 Nampak pelik sikit sebab bangunan belakang lebih tinggi 2 kaki dari lantai bawah dan lantai atas.



Bahagian bilik master telah siap diikat batu.
